在3DE中如何進行產品變更
在產品研發生產過程中,產品變更是時常會遇到的問題,這些變更有的是設計錯誤而產生的,有的是客戶需求而產生的,由于整個變更流程是比較繁瑣的,因此無論是哪種情況的變更都是設計師所不想遇到的,產品變更時如果沒有及時的進行溝通,還會導致很多的問題出現。3DE平臺中的Change Manager角色能夠簡化我們的產品變更流程,使我們不再為產品變更而煩惱。

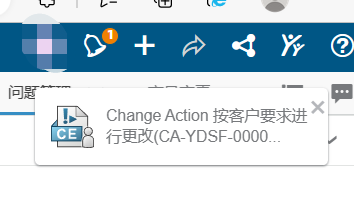

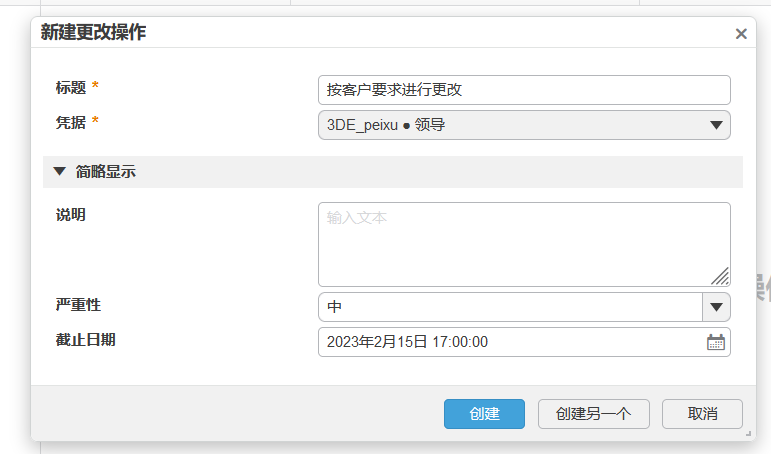

在變更前期我們需要創建變更操作,通過Change Manager,我們可以快速的創建變更操作,在創建變更操作時我們可以設置嚴重性以及變更的截止時間等,嚴重性越高說明變更越緊急。

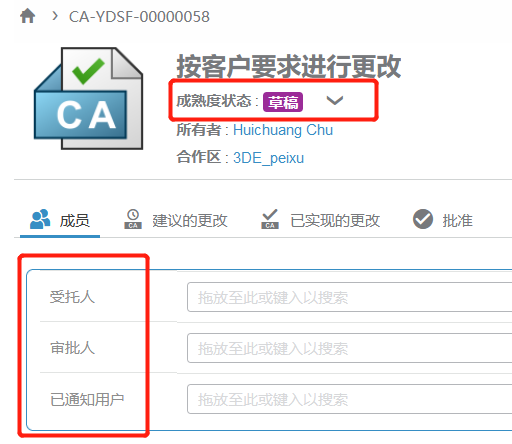

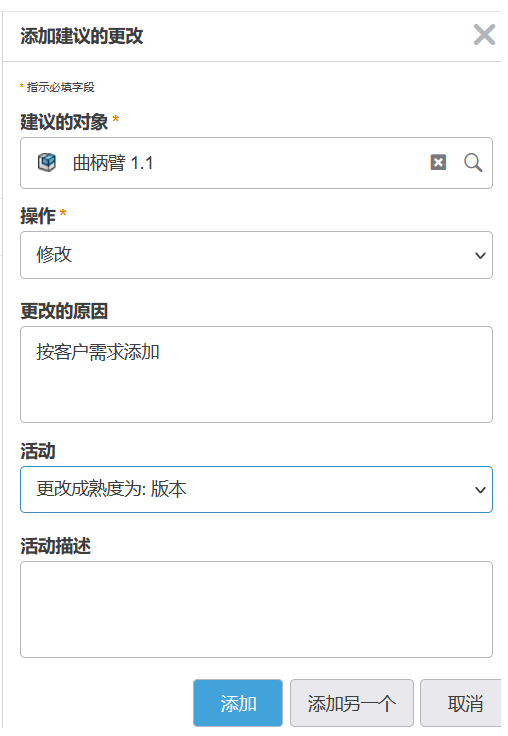

創建變更操作后,會生成一條更改操作記錄,但該記錄當前的成熟度狀態處于“草稿”狀態,我們需要繼續完善其內容,例如添加更改的受托人、審批人及已通知用戶等,這些人需要是平臺內部的人。除此之外還可以添加建議的更改,在建議的更改中可以添加模型及需要進行的操作,是修改、修訂、還是新建分支,此外還可以添加更改的原因。

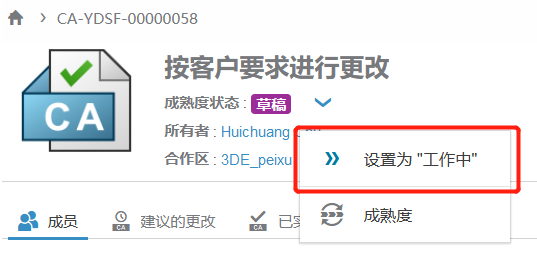

變更信息完善后我們需要將成熟度由草稿狀態切換到工作中的狀態,成熟度狀態切換后我們指定的受托人就會收到變更的通知,受托人此時即可進行產品更改。
產品更改完成后將產品狀態設置為凍結的狀態才能進行審批操作,提交審批后,此時審批人員將會收到審批的待辦通知,審批人員需要進行評論才能批準更改。

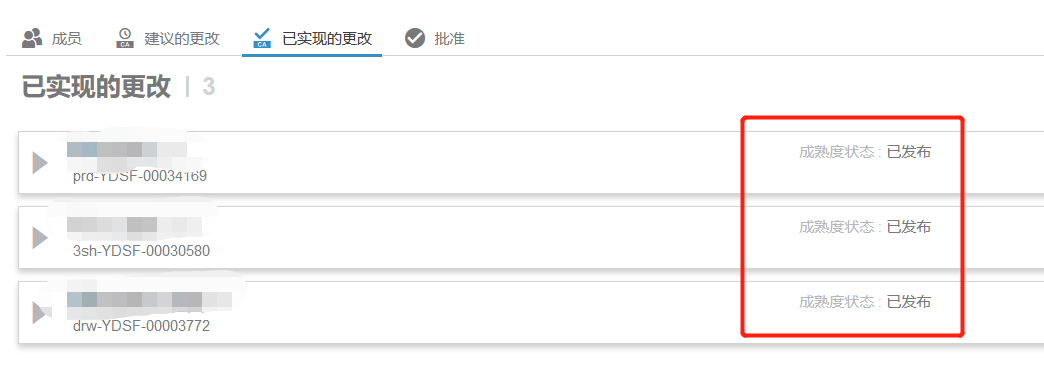

審批人員批準后,該產品的狀態就會由凍結的狀態變?yōu)橐寻l(fā)布的狀態,到此整個更改操作就完成了。
通過Change Manager進行產品變更使整個流程成為一個閉環,能夠及時的將變更的信息傳遞給對應的人,整個變更流程可追溯,從而確保數據的準確性,設計人員再也不用為繁瑣的變更流程而煩惱了。
